設備上位是指將開箱后的制冷機,由拆箱后落地,并搬運至設備基礎上。
設備上位前,應將預留地腳螺栓孔及基礎表面清理干凈,并根據施工圖,按建筑物的定位軸線,對設備的縱橫中心線,用粉筆、墨線進行放線定位。
設備上位的方法有吊裝、鏟車、人字架、滑移等各種方式,上位時注意安全。
設備的找正是指使制冷機中心線與基礎中心線對正。

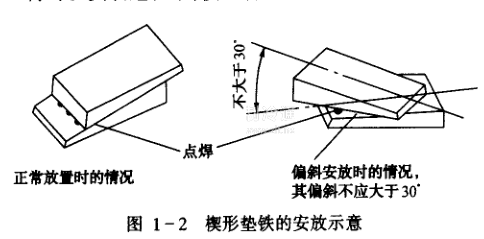

制冷機安裝過程中,使用各種墊鐵、墊塊來調整設備的水平度。墊鐵、墊塊常用鑄鐵或鋼板制成。厚墊鐵多用鑄鐵,薄墊鐵多用鋼板。制冷機安裝中多用斜、平墊鐵,一般墊鐵放置在設備的底部(特別是螺栓處)。楔形墊鐵的安放方法如圖1一2所示。
設備調平可分為初平和精平兩步。
初平是指初步將設備的水平度調整到設計要求。初平時,用水平測量儀在設備的精加工面上測量設備的水平度;通過調整墊鐵或打入斜墊鐵,使縱向和橫向水平度不超過2/10 000。初平過程中注意斜墊鐵打入量不能過多,要保證一定的外露長度,以備精平時調整之用。

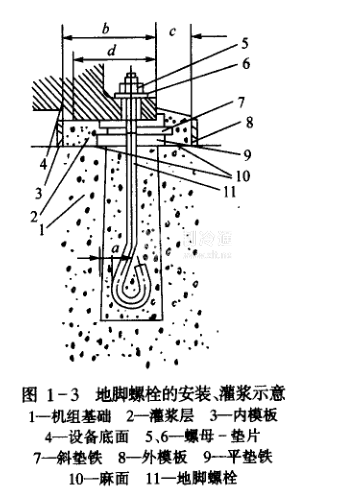

制冷機初平后,用不低于基礎標號的細石混凝土或水泥砂漿對地腳螺栓孔進行二次灌漿。各孔洞灌漿必須一次完成,分層搗實。水泥初凝后應灑水養護,室溫不得低于5℃,時間不得少于7d(見表1一2)。地腳螺栓的安裝、灌漿方法見圖1一3(圖中a,b,c,d是安裝制作尺寸,詳細略)。
當混凝土強度達到70%以上時,方能擰緊地腳螺栓。
為進一步調整設備的水平度,以達到規范或技術文件的要求.在二次灌漿后,應對設備的水平度再次做精確的調整,這一過程稱為精平。
制冷機的精平是以設備某些主要部件(如氣缸、飛輪)的基準面為基準進行測量(但一般初次安裝,不會打開制冷機氣缸;飛輪處情況一樣)。
選用基準一般是選次基準—制冷機與電動機的機座(必須將測量平面上的油漆、防銹漆等刮干凈)。
設備調平后,待混凝土強度達到要求,上緊地腳螺栓,螺栓頂應高出螺母上平面2一
3mm。多層墊鐵應焊接固定。
