1.施工準備
(1)材料要求
1)對到達現場的保溫材料,不得超過保質期,并應有產品合格證、檢測報告等相關技術資料。包裝、數量均應符合出廠規定。
2)材料存放:儲存時應防潮、防淋、防凍、防高溫。
(2)作業條件
1)對需要保溫的墻體必須是主體驗收合格,經主管部門確認后方可進行保溫施工。
2)施工環境溫度應在5℃以上。
(3)施工機具
1)工具:泥工刀、托板、灰桶、灰抹子等。
2)必要的腳手架及安全措施。
3)強制攪拌機或滾筒式攪拌機。
2.操作方法
(1)對于舊墻面保溫
應首先清除需要保溫墻面上的塵土、油污、刮大白和涂料等,使其達到平整、堅固、清潔,以保證保溫材料與基面的粘結效果。
(2)對于新墻面保溫
如果是剪力墻或很光滑的水泥柱、梁及熱橋部位,應先用建筑膠水和水泥混合成糊狀,對基面進行涂刷,增加其粘結能力,包括磚墻反堿情況作同樣處理。

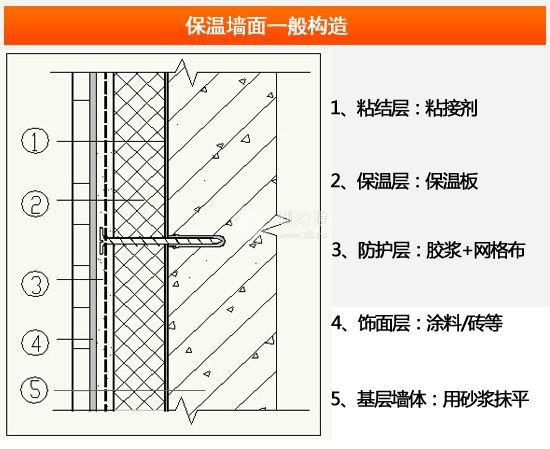

3.墻體保溫施工
用保溫材料對墻體進行涂抹,即膠泥涂抹法。
(1)配料
應首先將水泥、細砂保溫膠泥按2:3:2質量比混合攪拌,攪拌時間不得低于5min。
(2)外墻涂抹
對墻體保溫應進行分層涂抹,每次涂抹厚度一般為15~20mm左右,逐層抹到所需保溫層厚度為止。每層涂抹間隔時間為6~7小時,當前一層固化達到表面發白,手按有強度,再涂抹下一層,最后抹平壓光即完成保溫,干后可進行外表涂飾或粘貼瓷磚。
(3)內墻涂抹
內墻和外墻保溫操作方法一致,但內墻熱橋部位需沿墻體向內延伸500mm進行涂抹,以免此處結露,外墻涂抹厚度不宜大于60mm,若設計總厚度超過60mm,可內外墻同時涂抹。
